- Durante 2024 ingresaron 1.446,6 MW nuevas plantas para complementar la matriz de generación de energía eléctrica. De estos, 1.379,9 MW provienen de plantas solares fotovoltaicas y 66,7 MW corresponde a plantas térmicas. De esta manera, la capacidad total del Sistema Interconectado Nacional, SIN, con corte hasta el 31 de diciembre de 2024 fue de 21.368,9 MW, con lo que se incrementó la capacidad efectiva neta del Sistema en un 7,39% respecto a 2023.
- Durante el cuarto trimestre de 2024 ingresaron al Sistema Interconectado Nacional, SIN, 37 proyectos, de los cuales 19 son proyectos de generación que suman 532,5 MW; 7 proyectos conectan carga en el Sistema; 9 entraron a reforzar las redes del Sistema de Transmisión Regional, STR y 2, refuerzan la red del Sistema de Transmisión Nacional, STN.
- De los 37 proyectos nuevos que ingresaron al Sistema en el último trimestre, 527,68 MW corresponden a plantas solares despachadas centralmente dentro de las cuales se encuentran, Sunnorte con 35 MW, Guayepo 270 MW y Caracolí I 50 MW y adicional, 4.9 MW son de generación térmica.
Medellín, 15 de enero de 2025
XM tiene entre sus responsabilidades la planeación operativa del Sistema Interconectado Nacional, SIN, y para ello, una de las actividades que realiza es la verificación de los requisitos técnicos definidos en la regulación vigente para la entrada de los proyectos de expansión de generación y transmisión.
Durante el 2024 se declararon en operación comercial 67 proyectos de generación y 32 de transmisión fortaleciendo la flexibilidad, seguridad y confiabilidad del Sistema Interconectado Nacional, SIN.
Con la entrada en operación de los proyectos de generación, la capacidad efectiva neta instalada del Sistema al cierre de 2024 fue de 21.368,9 MW en la matriz de generación. Por su parte, de los 67 proyectos de generación que se conectaron en el Sistema, 63 son de generación solar y 4 de generación térmica. Adicionalmente, ingresaron 10 proyectos de generación solar despachados centralmente.
Proyectos de generación

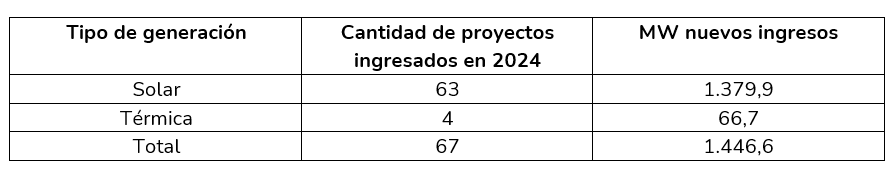

En 2024 ingresaron 67 proyectos de generación con un total de 1.446,6 MW.

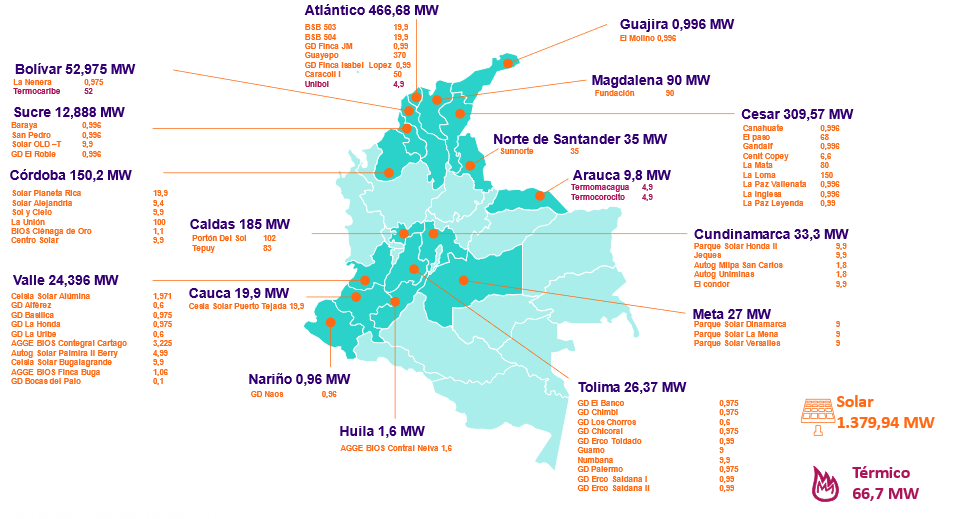

En la siguiente imagen se muestra su ubicación.


Se resalta que el 81% de la nueva capacidad ingresada corresponde a proyectos que tienen compromisos de Obligaciones de Energía Firme -OEF- con el Sistema.

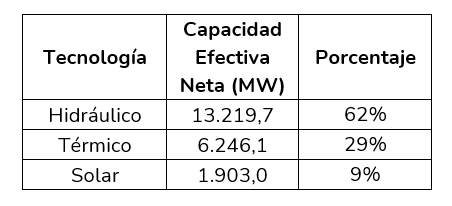

Con lo anterior, con corte al 31 de diciembre de 2024 la matriz de generación del SIN tiene los siguientes porcentajes de participación por tecnología:

Proyectos de generación en pruebas iniciales

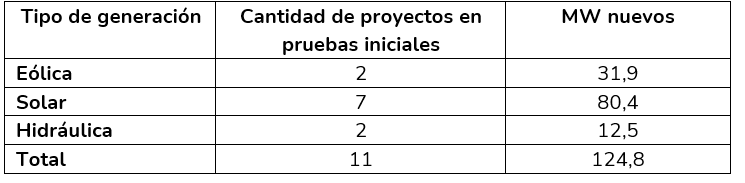

Al cierre del 31 de diciembre de 2024 se tuvieron 11 proyectos de generación aportando energía al SIN en estado de pruebas iniciales, es decir, conectados al Sistema para realizar las pruebas requeridas previo a la puesta en operación en cumplimiento de la normativa vigente y los protocolos de pruebas definidos por el Consejo Nacional de Operación.

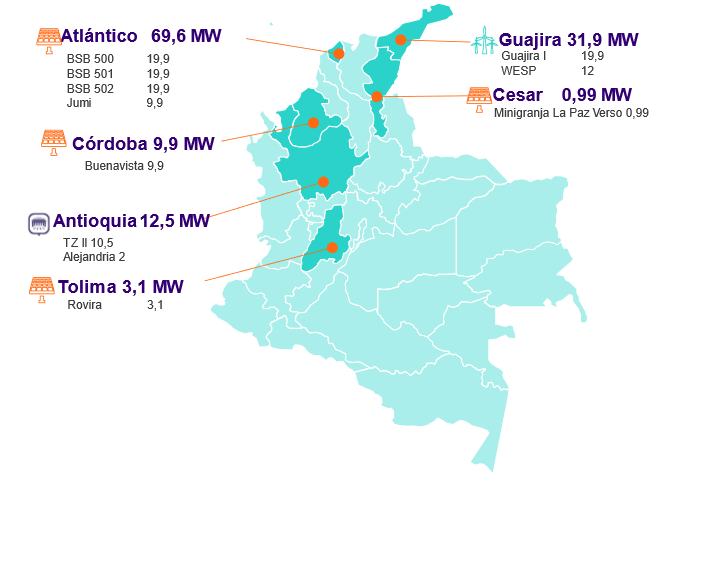

En la siguiente imagen se detalla su ubicación:


Proyectos de transmisión

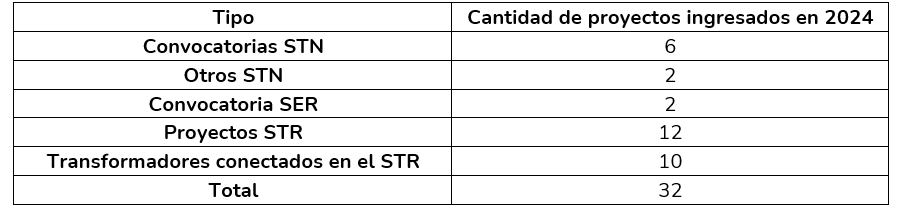

En 2024 ingresaron 32 proyectos de transmisión, con los cuales el Sistema aumentó en un 0,70% los kilómetros de líneas y un 10,61% la capacidad de transformación respecto a 2023.

Se resalta, con la entrada de estas nuevas obras, disminución en el número de restricciones en el Sistema y mayor flexibilidad en la operación.
Proyectos que ingresaron en el cuarto trimestre de 2024
A continuación, presentamos los proyectos que ingresaron al Sistema Interconectado Nacional entre el 1 de octubre y el 31 de diciembre de 2024:
Proyectos de generación
A la matriz energética ingresaron 527,68 MW reflejados en 19 proyectos de generación que aportan confiabilidad al SIN, distribuidos de la siguiente manera:

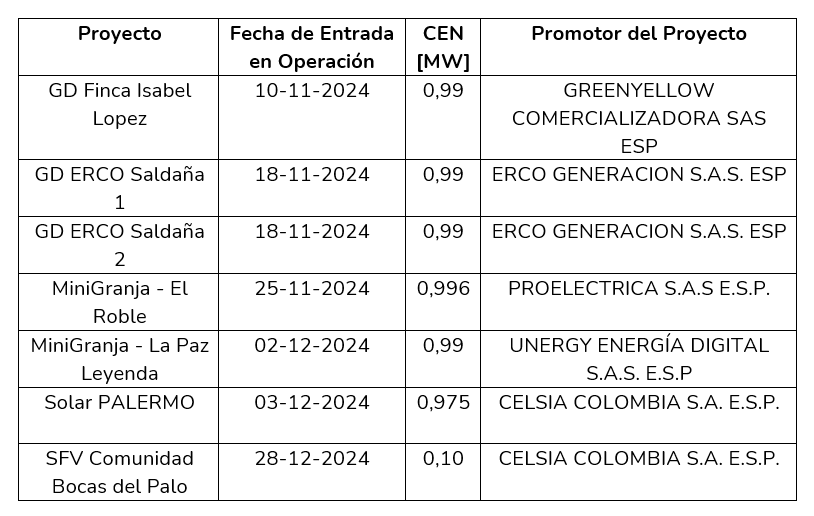

- 7 proyectos de generación distribuida, es decir, plantas que generan energía eléctrica con capacidad instalada o nominal de generación menor a 1 MW y que se encuentra instalada cerca de los centros de consumo.

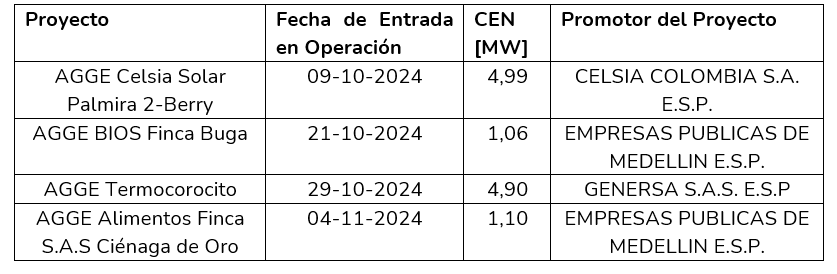

- 4 proyectos de autogeneración a gran escala que entregan energía al SIN, los cuales están reglamentados por la Resolución CREG 174 de 2021, es decir, se conectan en el SDL, Sistema de Distribución Local, y tienen una potencia de exportación a la red inferior a 5 MW.

- 8 proyectos de generación de los cuales 3 son despachados centralmente, a continuación, se presenta el detalle de los proyectos:
- El 04 de octubre, ABO WIND RENOVABLES PROYECTO DIECISIETE S.A.S. E.S.P declaró en operación el proyecto Solar Jeques 9,9 MW ubicado en el departamento de Cundinamarca.
- El 16 de octubre, VATIA S.A. E.S.P. declaró en operación el Parque Fotovoltaico OLD-T de 9,9 MW ubicado en el departamento de Sucre.
- El 26 de noviembre, GENERSOL S.A.S E.S.P. declaró en operación comercial el Parque Fotovoltaico Sunnorte ubicado en el departamento de Norte de Santander, el cual es despachado centralmente con una capacidad efectiva neta de 50 MW.
- ENEL COLOMBIA S.A E.S.P declaró en operación a partir del 30 de noviembre, la planta solar Guayepo de 370 MW, convirtiéndose en la unidad con mayor capacidad efectiva registrada en el SIN.. Esta planta está ubicada en el departamento del Atlántico.
- El 03 de diciembre, CELSIA COLOMBIA S.A. E.S.P. declaró la Planta de Autogeneración solar Puerto Tejada de 19.9 MW ubicada en el departamento del Cauca.
- GRENERGY COMERCIALIZACIÓN S.A.S. E.S.P. declaró en operación comercial el 11 de diciembre la planta Centro solar de 9.9 MW ubicada en el departamento de Córdoba y el 20 de diciembre, declaró el Parque Solar Cóndor de 9.9 MW ubicado en el departamento de Cundinamarca.
- El 20 de diciembre, ABO WIND RENOVABLES PROYECTO DIECISÉIS S.A.S. E.S.P. declaró el Parque Solar Cóndor de 9.9 MW ubicado en el departamento de Cundinamarca.
- Finalmente, SOL DE LAS CIÉNAGAS S.A.S. E.S.P. declaró en operación comercial el parque solar Caracolí I de 50 MW despachado centralmente ubicado en el departamento del Atlántico. Con este proyecto la capacidad efectiva solar del SIN alcanzó un valor de 1.903,02 MW.
Proyectos de transmisión
Las redes del SIN son un conjunto de líneas y subestaciones, con sus equipos asociados, incluyendo las interconexiones internacionales, que transportan la energía desde las plantas de generación a las subestaciones de transformación para llegar al consumidor final. El Sistema Interconectado Nacional está conformado por el Sistema de Transmisión Nacional, STN, los Sistemas de Transmisión Regional, STR, y de Distribución Local, SDL.
En el último trimestre de 2024 ingresaron en total 17 proyectos de transmisión de los cuales 2 corresponden a convocatorias del STN, 8 a proyectos del STR y 7 proyectos que conectan carga en el Sistema, es decir proyectos que consumen energía directamente de la red. El detalle de los proyectos se detalla a continuación:
Proyectos del Sistema de Transmisión Nacional
ISA INTERCOLOMBIA S.A. E.S.P. conectó al Sistema el 15 de noviembre la línea de transmisión Copey – Fundación 220 kV enmarcado dentro de la convocatoria UPME 09 -2016. Con la entrada de esta línea, se mejoró la exportación de potencia del Caribe al resto del SIN, dado que se eliminó una restricción eléctrica que limitaba la exportación.
- El 21 de diciembre CELSIA COLOMBIA S.A.S. E.S.P declaró en operación comercial la última etapa de la convocatoria UPME 05 – 2018, correspondiente a la línea Toluviejo –Bolívar 220 kV. La entrada en operación de este circuito permitirá conectar las subáreas Córdoba-Sucre y Bolívar, facilitando la importación y exportación de potencia del Caribe.
Proyectos del Sistema de Transmisión Regional
- EMPRESAS PUBLICAS DE MEDELLIN E.S.P. ingresó al Sistema el 29 de octubre la subestación Caldas 110 kV, reconfigurando la línea Ancón Sur- Amagá 2, con 110 kV y trasladando carga de la subestación Ancón Sur a Caldas con lo cual se mejora la calidad del servicio en Caldas y conecta mejor sus centros de consumo con el resto del sistema eléctrico.
- El 27 de noviembre CARIBEMAR DE LA COSTA S.A.S. E.S.P., llevó a cabo la normalización del segundo transformador Copey 220/110/34.5 kV 100MVA. Con esta configuración se mejora la confiabilidad del Sistema y se facilita el mantenimiento, puesto que, si un transformador sale de servicio, el otro seguirá funcionando.
- El 02 de diciembre, EMPRESA DE ENERGÍA DE BOYACÁ S.A. E.S.P. terminó el proyecto de normalización de los clientes industriales con la normalización de la conexión en derivación de la T Bavaria mediante la construcción y puesta en servicio de una Subestación en configuración de barra sencilla, con dos bahías de línea y los respectivos tramos de línea para su conexión. Adicionalmente para la conexión de la subestación Bavaria 115kV, se reconfiguró la línea Paipa-T Bavaria- Holcim, en Paipa - Bavaria y Bavaria - Holcim.
- El 11 de diciembre, ENEL COLOMBIA S.A. E.S.P. declaró en operación comercial la primera etapa del proyecto Subestación Tren Occidente 115 kV, el cual consiste en la subestación equipada con dos bahías de línea hibridas, barra sencilla seccionada, dos transformadores de 40MVA 115/11,4kV. Adicionalmente, con la conexión de la Subestación se reconfigura la línea Balsillas - Facatativá 115 kV, quedando el corredor Tren Occidente - Balsillas y Tren Occidente - Facatativá 115 kV.
- El 21 de diciembre, ENEL COLOMBIA S.A. E.S.P declaró en operación comercial la Normalización subestación Mambita 115 kV, adicionalmente el 23 de diciembre declaró en operación comercial la Línea de transmisión Techo - Veraguas 115 kV con el fin de aumentar la confiabilidad, seguridad y calidad de la operación de la subárea de Bogotá.
- El 23 de diciembre, CENTRAL HIDROELECTRICA DE CALDAS S.A. E.S.P ingresó al Sistema el segundo transformador Purnio 230/115 kV.
- El 28 de diciembre, CELSIA COLOMBIA S.A. E.S.P. declaró en operación comercial el proyecto de segundo acople de barras y partición física de la Subestación Guachal 115 kV, quedando las subestaciones Guachal 115 kV y Guachal II 115 kV. Con esta partición en dos subestaciones quedaron las centrales Termovalle y Termoemcali conectadas a diferentes subestaciones, por lo cual se eliminan varias restricciones eléctricas y se reducen los niveles de cortocircuito en la subárea Valle, especialmente en las subestaciones Termoyumbo, Guachal y San Marcos 115 kV.
Transformadores conectados en el STR
- El operador ENEL COLOMBIA S.A. E.S.P declaró en operación comercial los siguientes proyectos:
- Un transformador de 40 MVA 115/11.4 kV en la subestación Techo, a partir del 15 octubre de 2024.
- La ampliación de la Subestación Noroeste con dos transformadores de 40 MVA 115/34.5 kV, el 20 de diciembre de 2024.
- La EMPRESA DE ENERGÍA DE ARAUCA E.S.P. declaró el cambio transformador de Subestación TAME de 15 MVA por uno de 40 MVA 115/34.5 kV a partir del 24 de octubre de 2024.
- La EMPRESA DE ENERGÍA DE CASANARE S.A. E.S.P. declaró el cambio transformador de Subestación Yopal de 40 MVA por uno de 50 MVA 115/34.5/13.8 kV a partir del 31 de octubre de 2024.
- El 16 de diciembre, EMPRESAS PÚBLICAS DE MEDELLÍN E.S.P. ingresó al Sistema un nuevo transformador de 60 MVA 110/44/13.2 kV en la Subestación Córdova. Ese mismo día, EMPRESAS MUNICIPALES DE CALI E.I.C.E. E.S.P. declaró en operación un nuevo transformador de 41.75 MVA 115/13.2 kV en la Subestación Meléndez.
- El 18 de diciembre, CELSIA COLOMBIA S.A. E.S.P. declaró la ampliación de la Subestación Candelaria con un transformador de 25 MVA 115/13.2 kV.
La incorporación de nuevos proyectos de generación al SIN diversifica el Sistema, permitiendo atender la demanda y su crecimiento esperado. Además, con la entrada de proyectos de transmisión, el SIN no solo aumenta su confiabilidad, sino que también facilita la integración de nuevos proyectos de generación y carga.
En XM, seguimos trabajando con los agentes del mercado y las instituciones para asegurar que los colombianos cuenten con el mejor servicio de energía.
*Información actualizada al 23 de enero de 2025.
Comunicaciones XM
