- Durante el primer trimestre de 2026 ingresaron a complementar la matriz de generación de energía eléctrica 258,903 MW de nuevas plantas, correspondiente a 55 proyectos de generación solar. De esta manera, la capacidad total del Sistema al 31 de marzo de 2026 fue de 21.287 MW.
- De los 57 nuevos proyectos que ingresaron al Sistema Interconectado Nacional, SIN, 55 son proyectos de generación, 1 entró para reforzar las redes de transporte en el STN y 1 corresponde a conexión de carga en el STR.
Medellín, 23 de abril de 2026
XM tiene entre sus responsabilidades la planeación operativa del Sistema Interconectado Nacional, SIN, y para ello, una de las actividades que realiza es la verificación de los requisitos técnicos definidos en la regulación vigente para la entrada de los proyectos de expansión de generación y transmisión.
Durante el primer trimestre de 2026, se declararon en operación comercial 2 proyectos de transmisión y 55 proyectos de generación, de los cuales 52 corresponden a generación distribuida, 1 autogenerador, 1 planta solar no despachada centralmente y la planta solar despachada centralmente GUAYEPO III de 180 MW.
XM, en su rol de operador del Sistema, continúa trabajando en la diversificación y transformación energética de la matriz de generación de energía eléctrica, la cual contó con una capacidad efectiva neta de 21.287 MW a corte del 31 de marzo de 2026, en donde el 8.7 % proviene de fuentes de energía solar.
Proyectos de generación primer trimestre del 2026

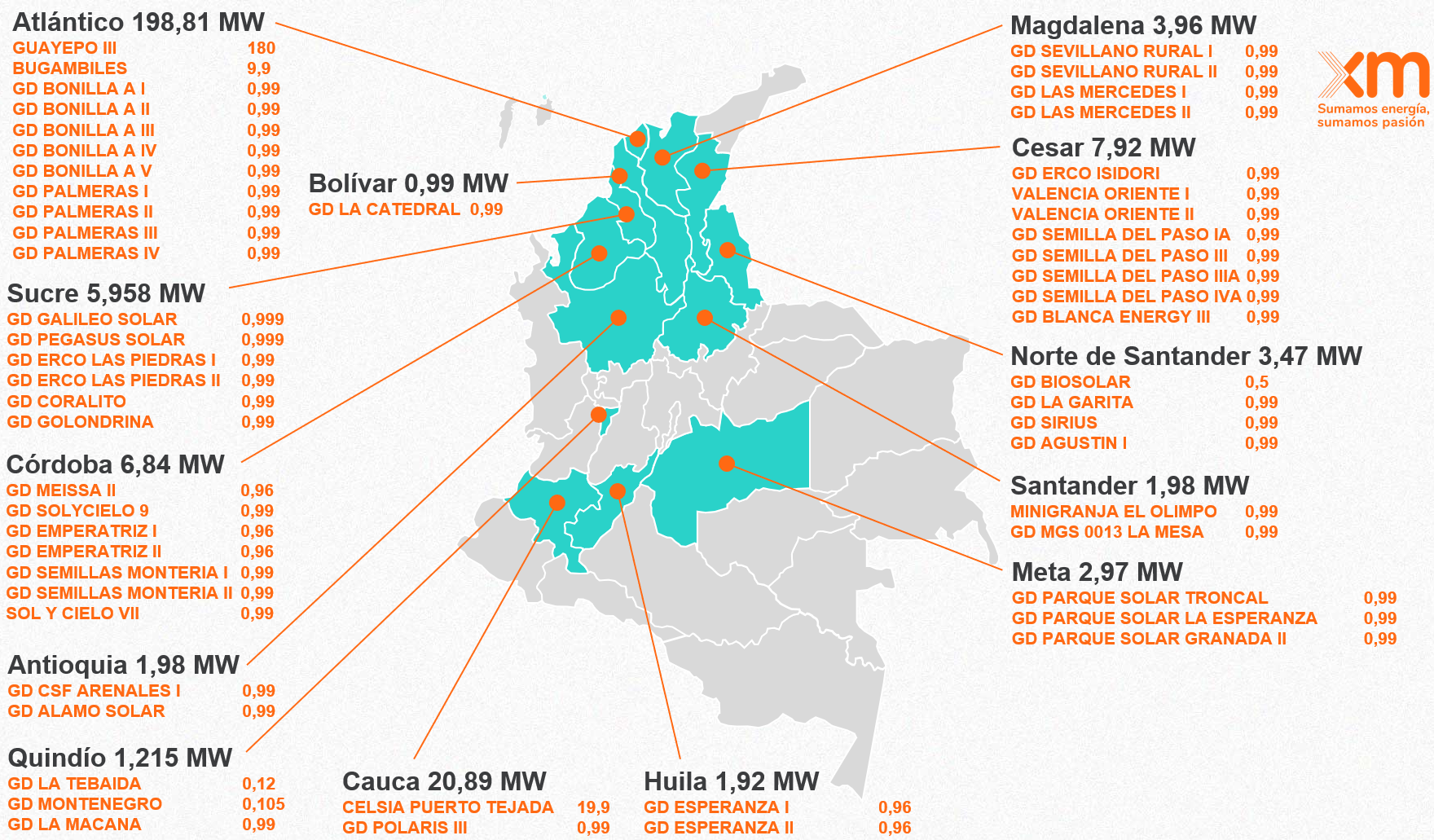

En el primer trimestre del 2026 ingresaron 55 proyectos de generación con un total de 258,903 MW. En la siguiente imagen se muestra su ubicación.

La totalidad de los proyectos ingresados en el primer trimestre de 2026 son de tecnología solar. De estos, 52 son de generación distribuida, es decir, plantas que generan energía eléctrica con capacidad instalada o nominal de generación menor a 1 MW y que se encuentra instalada cerca de los centros de consumo los cuales están reglamentados por la Resolución CREG 174 de 2021.
Adicionalmente, se resalta el ingreso de la planta solar GUAYEPO III de 180 MW, conectada al STN, reglamentado por la Resolución CREG 060 de 2019.

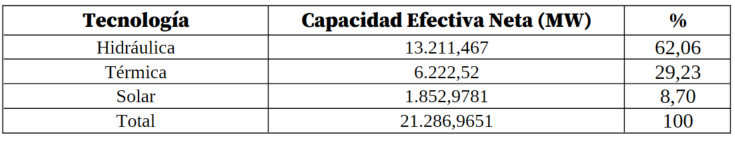

Con lo anterior, al 31 de marzo de 2026 la matriz de generación del SIN contaba con los siguientes porcentajes de participación por tecnología:
Proyectos de generación en pruebas iniciales

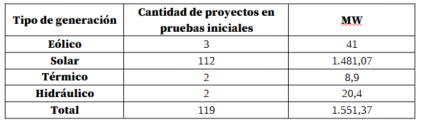

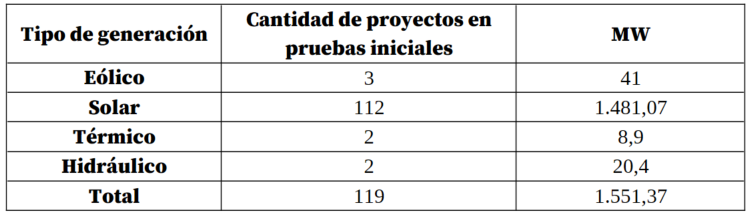

A corte del 31 de marzo de 2026 se tenían 1.551,37 MW aportando energía al SIN en estado de pruebas iniciales, es decir, conectados al SIN para realizar las pruebas requeridas para su puesta en operación, en cumplimiento de la normativa vigente y los protocolos de pruebas definidos por el Consejo Nacional de Operación. De los 119 proyectos que se encontraban en pruebas, 112 corresponden a proyectos de generación solar y 3 a proyectos de generación eólica. En la siguiente imagen se muestra su ubicación.

Proyectos de transmisión primer trimestre de 2026
Las redes del SIN son un conjunto de líneas y subestaciones, con sus equipos asociados, que incluyen las interconexiones internacionales, que transportan la energía desde las plantas de generación a las subestaciones de transformación para llegar al consumidor final. El Sistema Interconectado Nacional está conformado por el Sistema de Transmisión Nacional, STN, los Sistemas de Transmisión Regional, STR, y de Distribución Local, SDL.
Durante el primer trimestre de 2026 se incorporaron dos nuevos proyectos de transmisión:
En el Sistema de Transmisión Nacional, STN, se declararon en operación los siguientes proyectos:
• ENLAZA GRUPO ENERGIA BOGOTA S.A.S. E.S.P. declaró la entrada en operación comercial de la etapa 3 del proyecto UPME 04- 2014 S/E Alférez: Reconfiguración Juanchito - Pance 230 kV a partir del 12 de febrero de 2026.
En el Sistema de Transmisión Regional, STR, se declaró en operación:
• METRO LINEA 1 S.A.S. declaró la entrada en operación comercial del proyecto Carga Primera Línea del Metro de Bogotá subestación SER 1 60 MW conectado en la subestación PORVENIR 115 kV a partir del 27 de marzo de 2026.
La entrada de nuevos proyectos de generación al SIN permite la diversificación del Sistema para atender la demanda y el crecimiento esperado de la misma. Adicionalmente, con la entrada de los proyectos de transmisión, el Sistema aumenta su confiabilidad y se viabiliza la entrada de nuevos proyectos de generación y de carga.
Desde XM seguimos trabajando con los agentes del mercado y con la institucionalidad para que los colombianos cuenten con el mejor servicio de energía.
